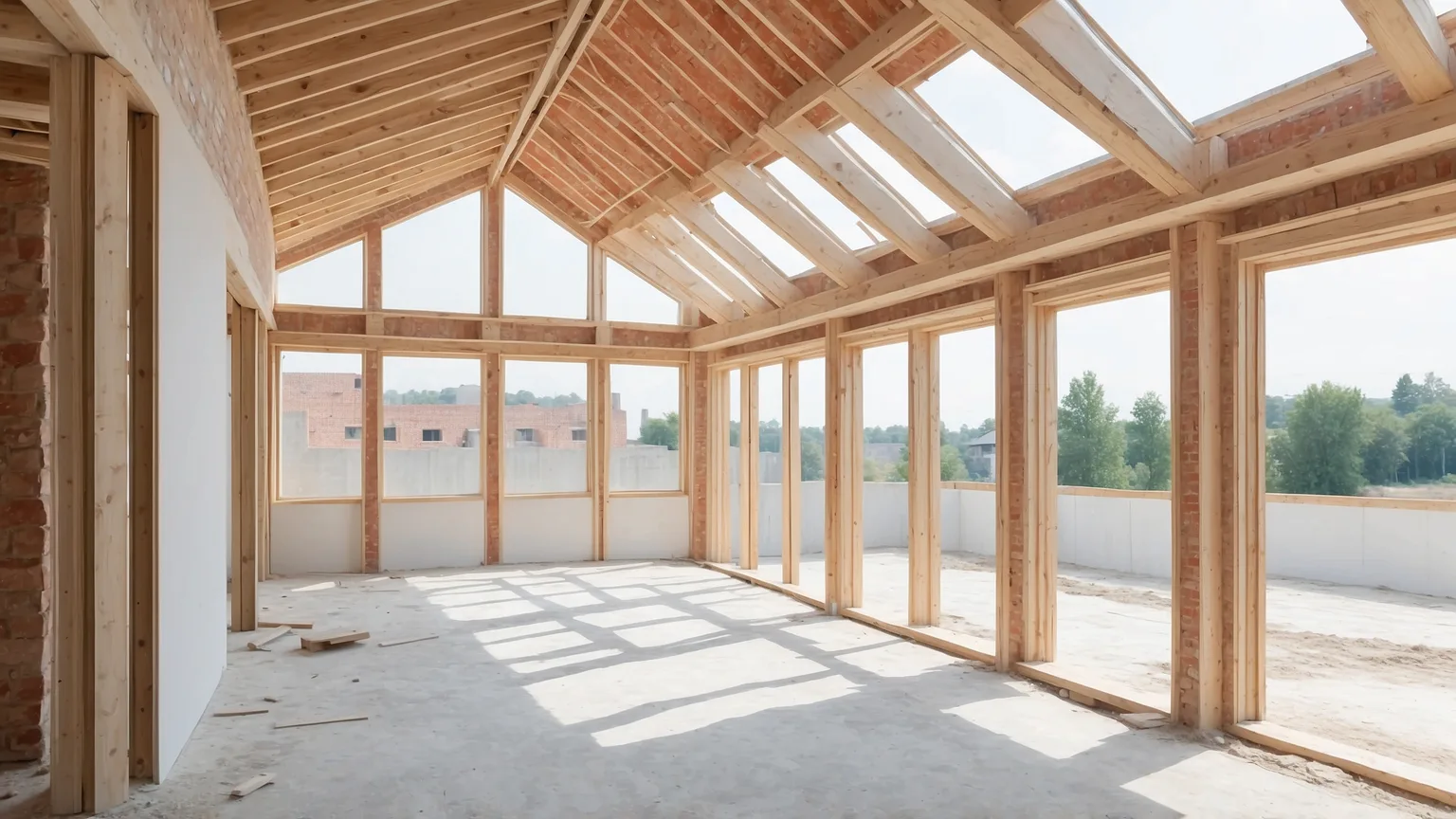

Wenn du gerade baust oder ein Bauvorhaben planst, stolperst du früh über den Begriff Rohbau. Hier erfährst du, was genau darunter zu verstehen ist, welche Gewerke dazugehören und was bei der Rohbauabnahme wirklich geprüft wird.
Rohbau bezeichnet den ersten großen Bauabschnitt eines Gebäudes: Fundament, tragende Wände, Geschossdecken und Dachstuhl entstehen in dieser Phase, während Fenster, Innenausbau und Haustechnik erst danach folgen. Nach Fertigstellung des Rohbaus steht die komplette statische Struktur des Hauses – roh, unverputzt und ohne Ausbau, aber bereits in ihrer endgültigen Form. Wer sich mit dem Begriff beschäftigt, stößt schnell auf Nachbarbegriffe wie Ausbau, Estrich oder Bauabnahme, die im Bauablauf eng mit dem Rohbau verzahnt sind.
Rohbau: Bedeutung des Begriffs
Der Begriff setzt sich aus „roh“ und „Bau“ zusammen und beschreibt genau das: ein Bauwerk in seinem rohen, also noch unfertigen Zustand. Gemeint ist damit ausschließlich die tragende Konstruktion eines Gebäudes, nicht dessen spätere Optik oder Nutzbarkeit. Ein Rohbau steht also, sobald alle statisch relevanten Bauteile fertiggestellt sind – Wände tragen bereits, Decken sind betoniert, das Dach ist eingedeckt. Erst im Anschluss beginnt der sogenannte Ausbau, bei dem Fenster eingesetzt, Leitungen verlegt, Wände verputzt und Böden verlegt werden. Diese Trennung zwischen Rohbau und Ausbau ist in der Baubranche fest etabliert, weil sie unterschiedliche Gewerke, Zeitpläne und auch Finanzierungsabschnitte betrifft. Wer einen Bauablaufplan liest, findet den Rohbau deshalb fast immer als eigenen, klar abgegrenzten Meilenstein.
Was gehört zum Rohbau? Die wichtigsten Gewerke
Zum Rohbau zählen alle Arbeiten, die die tragende Struktur eines Gebäudes bilden. Das beginnt mit den Erdarbeiten und der Baugrube, gefolgt von der Bodenplatte oder dem Kellerfundament als Basis des gesamten Hauses. Darauf folgen die tragenden Außen- und Innenwände, meist aus Mauerwerk oder Stahlbeton, sowie die Geschossdecken, die die einzelnen Stockwerke voneinander trennen. Den Abschluss bildet der Dachstuhl inklusive Dacheindeckung, mit dem das Gebäude wetterfest wird. Nicht zum Rohbau gehören dagegen Fenster, Innentüren, Elektroinstallation, Putz und Bodenbeläge. Auch der Estrich zählt nicht zum Rohbau, sondern zum Innenausbau, obwohl er baulich oft schon relativ früh eingebracht wird – mehr dazu liest du in unserem Beitrag Estrich: Bedeutung erklärt. Diese klare Abgrenzung hilft dir dabei, Angebote und Bauzeitpläne besser einzuordnen, weil Handwerker und Bauunternehmen genau danach kalkulieren.
Die Baugrube wird ausgehoben, danach entstehen Bodenplatte oder Kellerfundament als tragende Basis des Hauses.
Tragende Außen- und Innenwände sowie die Decken zwischen den Stockwerken bilden das statische Rückgrat des Gebäudes.
Mit dem fertigen Dachstuhl und der Eindeckung ist das Gebäude wetterfest und der Rohbau im Wesentlichen abgeschlossen.
Die Rohbauabnahme: Ablauf und Bedeutung
Sobald die tragende Konstruktion steht, folgt üblicherweise die Rohbauabnahme. Dabei prüft ein Sachverständiger, ein Statiker oder – je nach Bundesland – auch die Bauaufsichtsbehörde, ob die ausgeführten Arbeiten den genehmigten Plänen und den geltenden statischen Vorgaben entsprechen. Kontrolliert werden unter anderem die Maßgenauigkeit von Wänden und Decken, die korrekte Bewehrung bei Betonbauteilen, die Einhaltung der vorgeschriebenen Wandstärken sowie sichtbare Mängel wie Risse oder unsaubere Anschlüsse. Diese Zwischenabnahme ist wichtig, weil viele Bauteile nach dem Verputzen oder Verkleiden später nicht mehr einsehbar sind – Fehler, die jetzt übersehen werden, lassen sich danach nur noch mit erheblichem Aufwand korrigieren. Verwechsle die Rohbauabnahme dabei nicht mit der finalen Gesamtabnahme am Ende des Bauvorhabens, bei der das komplett fertiggestellte Haus geprüft wird – die Unterschiede und rechtlichen Grundlagen erklären wir ausführlich in unserem Beitrag Bauabnahme: Bedeutung. Werden bei der Rohbauabnahme Mängel festgestellt, hält der Prüfer sie in einem Protokoll fest, und die Baufirma muss sie beheben, bevor die nächsten Gewerke starten.
| Rohbauphase | Typische Dauer | Ergebnis |
|---|---|---|
| Erdarbeiten & Fundament | 1–3 Wochen | Baugrube und Bodenplatte bzw. Kellerfundament |
| Kellergeschoss (falls vorhanden) | 2–4 Wochen | Kellerwände und Kellerdecke |
| Erdgeschoss & Obergeschoss | 4–8 Wochen | Tragende Wände und Geschossdecken |
| Dachstuhl & Eindeckung | 1–2 Wochen | Wetterfestes, geschlossenes Gebäude |
Erst wenn Wände, Decken und Dachstuhl stehen, gilt der Rohbau als abgeschlossen.
Dauer und Kosten des Rohbaus
Bei einem klassischen Einfamilienhaus dauert der reine Rohbau je nach Bauweise, Witterung und Gewerkeauslastung erfahrungsgemäß etwa zwei bis vier Monate. Massivhäuser aus Mauerwerk oder Stahlbeton benötigen dabei in der Regel etwas mehr Zeit als vorgefertigte Fertighaus-Rohbauten, die oft innerhalb weniger Tage aufgestellt werden können. Kostenseitig macht der Rohbau erfahrungsgemäß rund 35 bis 45 Prozent der gesamten Baukosten aus, wobei die genaue Summe stark von Grundstück, Bodenbeschaffenheit, gewählten Materialien und regionalen Handwerkerpreisen abhängt. Wer ein Bauvorhaben plant, sollte diese Werte deshalb immer nur als grobe Orientierung nehmen und sich für eine belastbare Kalkulation ein detailliertes Angebot von der ausführenden Baufirma einholen.
Fazit: Der Rohbau als tragendes Fundament
Der Rohbau bildet das statische Gerüst jedes Gebäudes und legt damit den Grundstein für alle folgenden Bauphasen. Wer weiß, welche Gewerke dazugehören und worauf bei der Rohbauabnahme geachtet wird, kann Bauzeitpläne besser einordnen und mögliche Mängel frühzeitig erkennen. Nimm dir für diesen Abschnitt des Bauvorhabens ausreichend Zeit für Kontrollen, denn spätere Korrekturen an tragenden Bauteilen sind deutlich aufwendiger als rechtzeitige Nachbesserungen direkt im Rohbau.
Was zählt alles zum Rohbau?
Zum Rohbau gehören Erdarbeiten, Fundament, tragende Wände, Geschossdecken sowie Dachstuhl und Dacheindeckung. Fenster, Putz, Estrich und Haustechnik zählen bereits zum Ausbau.
Wie lange dauert ein Rohbau?
Bei einem Einfamilienhaus dauert der Rohbau meist zwei bis vier Monate, abhängig von Bauweise, Witterung und Verfügbarkeit der Gewerke. Fertighaus-Rohbauten stehen häufig deutlich schneller.
Was kostet ein Rohbau im Vergleich zum Gesamtbau?
Als grobe Orientierung macht der Rohbau etwa 35 bis 45 Prozent der gesamten Baukosten aus. Die genaue Höhe hängt stark von Grundstück, Material und regionalen Preisen ab.
Was wird bei der Rohbauabnahme geprüft?
Geprüft werden unter anderem Maßgenauigkeit, Bewehrung, Wandstärken und sichtbare Mängel wie Risse. Ziel ist es, Probleme an tragenden Bauteilen zu erkennen, bevor sie verdeckt werden.
